ילדים לכו הביתה - יש קרינה בגן המשחקים

בעקבות חשיפת ynet ביצע המשרד להגנת הסביבה בדיקות קרינה מעל הפרויקט בזכרון יעקב שמעליו עובר קו מתח גבוה. ההמלצות: לא להישאר בפארק הגלגיליות מעל לחצי שעה ולא לשהות בגן המשחקים יותר מארבע שעות. חברת "שיכון ובינוי" אמרה שתפעל להשלים את המימון הדרוש להעתקת הקו עד דצמבר; חברת החשמל: עוד לא פנו אלינו בנושא

החשש של תושבי פרויקט "חלומות זכרון" מפני הקרינה שפולט קו המתח הגבוה העובר מעל השכונה שלהם, קיבל השבוע אימות מבהיל. בעקבות חשיפת ynet על ההבטחה שלא קויימה להעתיק את הקו, ביצעו אנשי המשרד להגנת הסביבה בדיקות במקום, והגיעו לממצאים חריגים שאינו מותירים מקום לספק: כבלי החשמל שמעל השכונה מסכנים את בריאות התושבים.



מעל מגרש מיוחד המיועד לגלישה על גלגיליות וסקייטבורד בלב בשכונה החדשה נמדדו רמות קרינה של 44 מיליגאוס; בגן המשחקים אותרו רמות של 10 מיליגאוס. באחד מהבתים בפרויקט החדש, שנמצא עדיין בתהליך בנייה, נמדדו 7 מיליגאוס. באחד הבתים בשכונת נווה שרת הסמוכה נמדדה גם רמת מסוכנת מאוד של 41 מיליגאוס.



לשם השוואה - במשרד להגנת הסביבה ציינו כי הארגון הבינלאומי לחקר הסרטן קבע כי מתקני חשמל החושפים את הציבור לאורך זמן לשדה מגנטי ממוצע העולה על 2 מיליגאוס הינם "גורם אפשרי לסרטן".

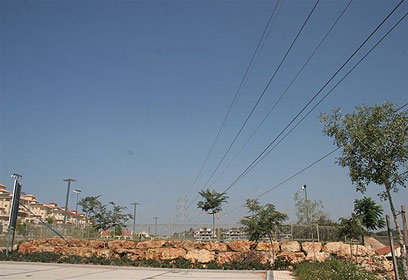

לא יותר מארבע שעות. קו המתח מעל גן המשחקים (צילום: ג'ורג' גינסבורג)



בדו"ח סיכום מדידות הקרינה, שהגיע לידי ynet, ממליצים אנשי מחוז הצפון במשרד לתושבים שלא לשהות מעבר לחצי שעה רצופה במגרש הסקייטפארק, או מעל ארבע שעות במגרש המשחקים. מתוצאות המדידה של המשרד עולה כי רמת החשיפה בבתי המגורים בשכונות גם היא גבוהה מאוד במקרים רבים.



ממצאים אלה עומדים בניגוד גמור לממצאים של מדידות שביצעה חברת החשמל. בתגובה לכתבה המקורית נמסר מחברת החשמל כי במאי 2005 ביצעה מדידות באחד הבתים החדשים שנבנו בסמוך לקו. על פי המדידות, רמות השדה המגנטי בחלק הקדמי של הבית - הפונה אל הקו - היו בין 5-8 מיליגאוס, וירדו לתחום של כ–3 מיליגאוס בחלק האחורי. "ההשלכות של חשיפה ארוכת טווח לשדה מגנטי ברמות הקיימות בבתים ליד קווי חשמל נחקרו וכי עד כה לא הוכח קיומן של השפעות ארוכות טווח", אמרו אז בחברת החשמל, אך הודו כי יש לנקוט מדיניות של זהירות מונעת ולצמצם את החשיפה לקרינה.

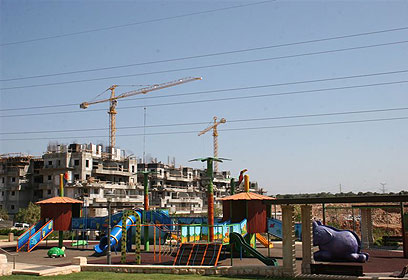

נתונים חריגים. קווי המתח מעל מגרש משחקים בשכונה (צילום: ג'ורג' גינסבורג)



ראש אגף רעש וקרינה במשרד להגנת הסביבה, סטיליאן גלברג, אמר ל-ynet כי הפתרון היחיד הינו העתקת הקו למרחק של כ-100 מטר מן הבתים. "במידה ונגלה חריגות קרינה ונקבע שהקו מהווה סיכון לבריאות - נפעל מול חברת החשמל להוצאתו", הבהיר גלברג.



חובות וסחבת מונעים את העתקת הקו

בחברת החשמל טענו כי ביכולתם לסיים את פרויקט העתקת הקו תוך פרק זמן קצר יחסית, שכן חלק מן העבודות כבר בוצע בשטח. הדבר שמונע את השלמת המהלך הוא אי הסדרת התשלום מצד הגורמים השונים.



עלות העתקת הקו מוערכת ב-9.3 מיליון שקלים - סכום שבו התחייבה המועצה המקומית זכרון יעקב להתחלק עם חברות הנדל"ן ומנהל מקרקעי ישראל. שני הגורמים הראשונים שילמו, אך מנהל מקרקעי ישראל טרם העביר את חלקו בעסקה. במועצה המקומית חוזרים וטוענים כי רק המנהל מעכב את הזזת הקו.



במנהל מקרקעי ישראל  אומרים שחלקם בעסקה לא שולם בשל התנהלות לקויה של המועצה - שלא עמדה בהתחייבותה בנושא אחר. בחברת החשמל אומרים כי "רק עם השלמת התשלום או קבלת ההתחייבות לתשלום, החברה תוכל להשלים את העבודה".



"שיכון ובינוי": אנחנו נממן; חברת החשמל: לא פנו אלינו

חברת "שיכון ובינוי" הבטיחה בעבר כי במידה והמינהל לא יבצע את אשר התחייב, יממנו הם את חלקו כדי שחברת חשמל לא תמצא סיבה שלא לסיים את העבודות. אלא שבחברה אמרו שהנושא לא מתקדם משום שמעולם לא הוצגה בפניהם דרישה לתשלום מצד חברת החשמל.


שבעים מהבטחות. שלטים על דירות בשכונה



בעקבות חשיפת הפרשה הודיעה אתמול "שיכון ובינוי" כי הפרשה קרובה מאוד לסיומה. בחברה אמרו כי למרות הסכמת מנהל מקרקעי ישראל לשלם את חלקו בעסקה, הוחלט כי כדי למנוע עיכובים נוספים, "שיכון ובינוי" תשלם לפי שעה את חלקו של המנהל, והקו החלופי יושלם לכל המאוחר בחודש דצמבר.



ואולם, בירור בחברת החשמל מגלה תמונה קצת אחרת: "חברת שיכון ובינוי הודיעה רק אתמול למנהל מחוז הצפון של חברת החשמל שבכוונתה לשלם את החלק החסר למימון העתק קו המתח", אמרו בחברת החשמל. "עד עכשיו לא הגיע תשלום ואף לא התחייבות לתשלום. לוח הזמנים עליו מדברת 'שיכון ובינוי' אינו נכון".



ומה אומרים התושבים? אחת מתושבות השכונה המעורבת בנושא, אמרה כי מבירורים שעשתה עם האחראי על העתקת הקו בחברת החשמל עולה שהעבודה תתבצע לקראת חודש אפריל.



בשיחה עם ynet הבהירו תושבי שכונת "חלומות זכרון" כי בכוונתם לעקוב אחר ביצוע העתקת הקו ולוודא כי החברה עומדת בהתחייבויותיה. "כבר שבענו מהבטחות. תקופה ארוכה מאוד אנו מקבלים הבטחות מהחברה, חלקן אפילו עוגנו בחוזים, וכלום לא בוצע בשטח. אנו נמתין לאישור מחברת החשמל שהנושא אכן הוסדר ושבכוונתם להעתיק את הקו עד לחודש דצמבר. רק אז תסתיים מבחינתו הפרשה".
